Modello Unico fotovoltaico: quando serve e come si presenta

Modello Unico fino a 200 kW: requisiti, Parte I, II e la nuova Parte III al SUER. Perché sotto gli 800 W basta la Comunicazione Unica e quanto dura la pratica.

Normativa e incentivi Aggiornato il pubblicato il 9 min di lettura

In questa guida
  1. Cos’è il Modello Unico e a chi si rivolge
  2. Sotto gli 800 W la strada si chiama Comunicazione Unica
  3. Le due fasce dentro gli 800 W
  4. Come si presenta, passo per passo
  5. Il Modello Unico semplificato fino a 200 kW
  6. Cosa succede all’energia che immetti in rete
  7. Casi particolari che vale la pena verificare prima
  8. Il verdetto
  9. Domande frequenti

Cerchi “Modello Unico” perché qualcuno te lo ha nominato come il passaggio obbligato per mettere in regola un impianto fotovoltaico. Se il tuo impianto è un kit da balcone, la buona notizia è che quel modulo non ti riguarda: la tua pratica è più corta, gratuita e si chiama in un altro modo.

Cos’è il Modello Unico e a chi si rivolge

Il Modello Unico è il documento che consente di realizzare, connettere e mettere in esercizio un impianto fotovoltaico dialogando con un solo interlocutore, il gestore della rete, invece di rincorrere Comune, distributore, Terna e GSE separatamente. Nasce dall’articolo 7-bis del D.Lgs. 28/2011 ed è stato progressivamente allargato: il decreto ministeriale 297/2022, in attuazione dell’articolo 25 del D.Lgs. 199/2021, ha portato la soglia di applicazione dagli originari 50 kW fino a 200 kW. Dal 30 maggio 2025 il GSE ha pubblicato i modelli aggiornati, insieme alle nuove modalità di attivazione del Ritiro dedicato.

Il presupposto è quindi un impianto di taglia domestica classica o superiore: il tetto di una villetta, la copertura di un capannone, un impianto condominiale. Per la fascia dei kit da balcone il legislatore ha scelto una corsia ancora più leggera.

Sotto gli 800 W la strada si chiama Comunicazione Unica

Il 4 agosto 2020 ARERA ha approvato la delibera 315/2020/R/eel, che modifica il Testo Integrato delle Connessioni Attive per semplificare la connessione dei piccoli impianti. Il risultato è una procedura in cui l’unico adempimento è l’invio di un modulo al distributore locale, con il modello definito dall’Autorità e allegato al TICA.

Due condizioni vanno rispettate. Sul punto di connessione deve essere già attivo un contratto di fornitura in prelievo, e la potenza disponibile deve essere almeno pari alla potenza dell’impianto che colleghi. Con una fornitura domestica standard da 3 kW il secondo requisito è soddisfatto con ampio margine per qualsiasi kit da balcone.

Quello che questa procedura porta con sé merita di essere detto in chiaro: nessun corrispettivo da versare, nessun contratto di dispacciamento da firmare e, come conseguenza diretta, nessuna remunerazione per l’energia immessa in rete.

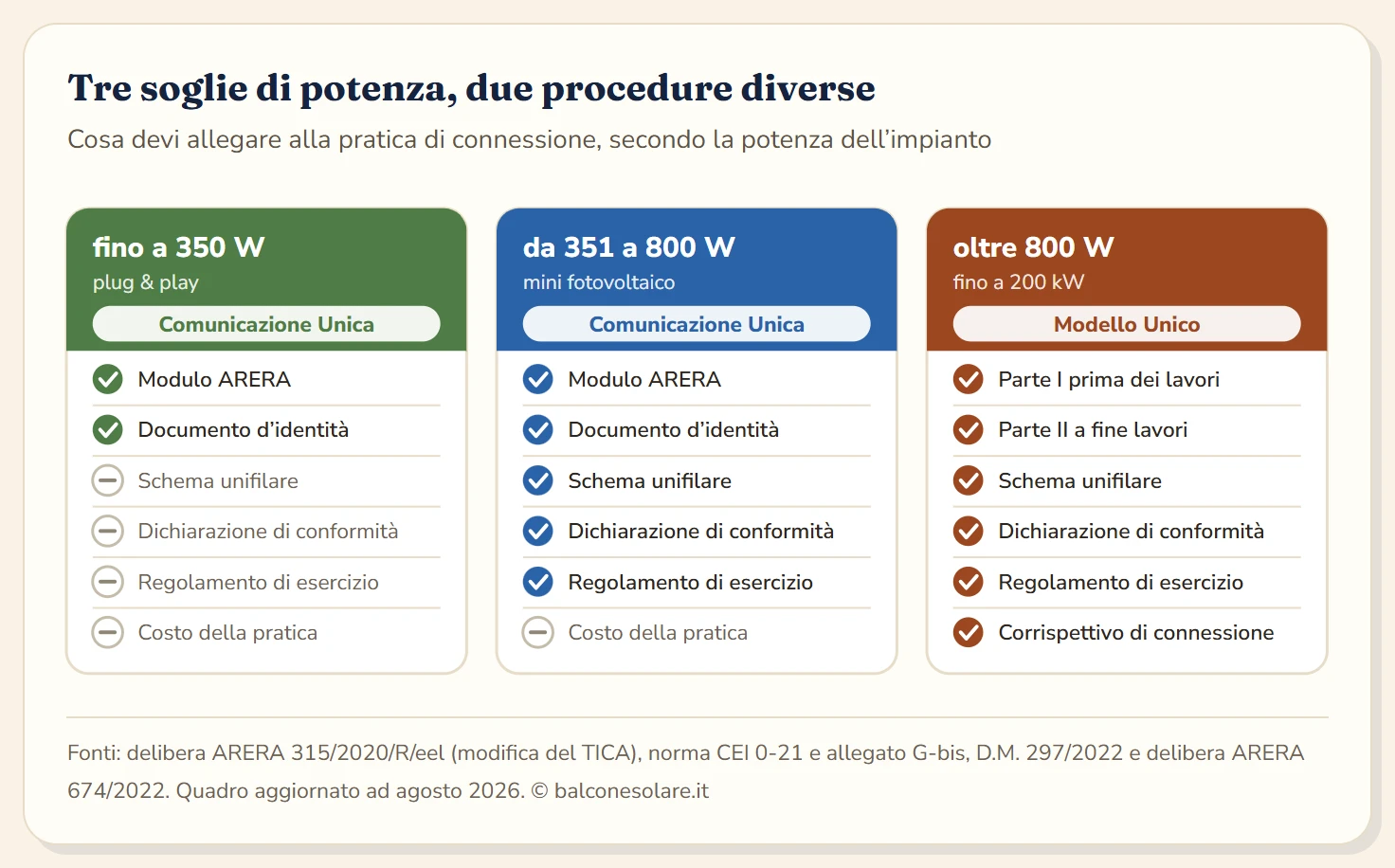

Confronto fra tre soglie di potenza: fino a 350 W bastano modulo ARERA e documento d'identità, da 351 a 800 W servono anche schema unifilare, dichiarazione di conformità e regolamento di esercizio, oltre gli 800 W e fino a 200 kW si passa al Modello Unico in due parti con corrispettivo di connessione.
La pratica resta gratuita sotto gli 800 W: quello che cambia dentro quella soglia è solo la documentazione tecnica.

Le due fasce dentro gli 800 W

La Comunicazione Unica è una sola, però la documentazione da allegare cambia a metà strada. Lo spartiacque è a 350 W e viene dalla norma tecnica CEI 0-21, che riserva la definizione di sistema plug and play agli impianti fino a quella potenza, collegabili direttamente all’impianto dell’utente attraverso una presa dedicata e riconoscibile a vista.

Documento Fino a 350 W Da 351 a 800 W
Modulo ARERA compilato Sì Sì
Documento d’identità del titolare Sì Sì
Schema elettrico unifilare No Sì, firmato
Dichiarazione di conformità dell’impianto No Sì
Regolamento di esercizio (allegato G-bis CEI 0-21) No Sì
Corrispettivo da versare Nessuno Nessuno

La fascia superiore è quella in cui rientrano quasi tutti i kit venduti oggi, perché i microinverter da balcone lavorano tipicamente a 600 o 800 W. La differenza pratica sta nel fatto che ti serve un elettricista abilitato per firmare lo schema unifilare e la dichiarazione di conformità. Molti produttori forniscono nella confezione lo schema già predisposto e i certificati di conformità dei componenti, quindi il lavoro del tecnico si riduce alla verifica e alla firma.

Come si presenta, passo per passo

Il canale è il portale del distributore che gestisce la rete nella tua zona, quasi sempre e-distribuzione, in alcune aree Areti, Unareti, Set Distribuzione o un operatore locale. La trovi sulla bolletta alla voce che indica il distributore, che resta lo stesso qualunque sia il venditore con cui hai il contratto.

  1. Registrati all’area produttori del portale del distributore, con SPID o con credenziali dedicate
  2. Scegli l’inserimento di una nuova richiesta e seleziona la voce relativa alla procedura semplificata, dove compare la Comunicazione Unica
  3. Compila i dati del punto di prelievo (il codice POD lo trovi in bolletta), i dati anagrafici e i dati tecnici dell’impianto: potenza, marca e modello dell’inverter
  4. Allega i documenti previsti per la tua fascia di potenza
  5. Invia e conserva la ricevuta

Ricevuta la Comunicazione Unica, il distributore ha cinque giorni lavorativi per chiudere la pratica, come fissa l’articolo 13ter del TICA. In quel termine riprogramma il contatore, censisce l’impianto nel portale GAUDÌ, l’anagrafica nazionale degli impianti di produzione gestita da Terna, e ti comunica il codice CENSIMP che lo identifica.

Vale la pena chiarire un dubbio ricorrente sul contatore: i modelli elettronici di seconda generazione sono già bidirezionali e misurano separatamente energia prelevata ed energia immessa, quindi la sostituzione non serve. Il distributore si limita alla riconfigurazione.

Il Modello Unico semplificato fino a 200 kW

Quando la potenza va oltre gli 800 W entra in gioco il Modello Unico vero e proprio. Il decreto MiTE n. 297 del 2 agosto 2022 ne fissa condizioni e modalità per gli impianti fotovoltaici fino a 200 kW realizzati su edifici o su strutture e manufatti fuori terra diversi dagli edifici, pertinenze comprese. ARERA ha adeguato il TICA con la delibera 674/2022/R/efr, e i modelli del GSE per questa fascia valgono dal 1° febbraio 2023.

Chi può usarlo

Il modello semplificato vale solo se l’impianto rispetta tutte le condizioni del decreto.

Requisito Cosa significa in pratica
Cliente finale con punto di prelievo attivo sul posto c’è già una fornitura con il suo codice POD
Lavori semplici per la connessione basta adeguare l’allaccio esistente, senza estendere la rete
Potenza nominale fino a 200 kW conta il valore minore fra moduli e inverter
Ritiro dedicato o vendita sul mercato l’energia immessa va al GSE oppure a un’altra controparte
Nessun altro impianto sul punto di connessione un solo impianto di produzione per quel POD

La potenza nominale è il valore minore fra la somma delle potenze dei moduli in condizioni standard (STC) e la potenza dell’inverter. Un impianto con 6,6 kWp di moduli e un inverter da 6 kW conta quindi 6 kW. Restano esclusi gli impianti in aree o immobili di notevole interesse pubblico tutelati dall’articolo 136 del Codice dei beni culturali, e nei centri storici valgono condizioni particolari sulla visibilità dei moduli.

Lo stesso modello serve anche per modificare un impianto già in esercizio o in iter di connessione, purché la modifica non aumenti la potenza in immissione richiesta.

Parte I, Parte II e la nuova Parte III

Il modulo si divide in parti che presidiano momenti diversi del cantiere, e si trasmettono al gestore di rete solo per via telematica.

La Parte I si presenta prima di iniziare i lavori e contiene la configurazione tecnica dell’impianto, l’ubicazione, la richiesta di connessione alla rete e la scelta del regime di valorizzazione dell’energia. Fra gli allegati tipici compaiono lo schema elettrico, il documento d’identità, l’eventuale delega e la documentazione sul servizio di misura. Con la Parte I l’iter di connessione parte in automatico, senza un preventivo, e il gestore addebita il corrispettivo di connessione fissato da ARERA.

La Parte II si presenta a lavori conclusi con i dati tecnici effettivi dell’impianto realizzato e le dichiarazioni di conformità. Da qui partono i tempi del gestore di rete: registrazione delle informazioni in GAUDÌ entro cinque giorni lavorativi dalla ricezione, verifica della conformità e attivazione della connessione entro dieci giorni lavorativi.

La Parte III è arrivata con il decreto MASE n. 223 del 15 luglio 2026, che ha aggiornato anche le prime due. Riguarda gli impianti a fonti rinnovabili in attività libera e si presenta a impianto già acceso. Il proponente, o l’installatore delegato, la trasmette in via telematica alla piattaforma SUER entro cinque giorni dall’entrata in esercizio. Per gli impianti già in esercizio il decreto concede sei mesi dalla messa a disposizione del modello sul SUER.

I fac-simile di Parte I e Parte II li pubblica il GSE. Il canale per l’invio lo indica il distributore, il cui nome si legge in bolletta.

Sopra i 20 kW, se l’impianto consuma una parte dell’energia, si aggiungono gli obblighi verso l’Agenzia delle Dogane, con licenza di officina elettrica e dichiarazioni semestrali. Li trovi nella guida alla dichiarazione di consumo del fotovoltaico.

Cosa succede all’energia che immetti in rete

Questo è il punto che sorprende più spesso chi arriva al fotovoltaico da balcone con le aspettative del fotovoltaico da tetto. Sotto gli 800 W la rinuncia al contratto di dispacciamento significa che l’energia in eccesso viene ceduta senza compenso. Serve a bilanciare le perdite di rete e resta comunque conteggiata dal contatore, senza tradursi in un accredito.

La logica dietro questa scelta è di semplice economia amministrativa: gestire fatturazione e conguagli per poche decine di kilowattora l’anno costerebbe più di quanto valgono. In cambio ottieni una pratica gratuita, immediata e senza vincoli.

La conseguenza pratica pesa sul modo di usare l’impianto. Il valore di un kit da balcone si misura tutto sull’autoconsumo, cioè sui kilowattora che consumi nell’istante in cui li produci. Spostare lavatrice, lavastoviglie e scaldabagno nelle ore centrali della giornata vale molto più di qualsiasi ottimizzazione dell’orientamento. È anche il motivo per cui l’accumulo domestico interessa così tanto chi installa questi sistemi, e per cui in parecchi valutano una configurazione senza immissione in rete.

Per gli impianti sopra gli 800 W lo scenario è cambiato di recente. Il decreto ministeriale del 30 dicembre 2024, efficace dal 28 febbraio 2025, ha chiuso lo scambio sul posto: gli impianti entrati in esercizio dopo il 29 maggio 2025 accedono al Ritiro dedicato, cioè alla vendita dell’energia al GSE al prezzo zonale orario o al prezzo minimo garantito. Le convenzioni già attive proseguono fino alla scadenza naturale.

Casi particolari che vale la pena verificare prima

Un solo impianto per POD. Le regole della procedura semplificata ammettono un unico impianto per punto di prelievo, e sullo stesso POD non possono convivere altri impianti di produzione. Chi ha già un fotovoltaico sul tetto non può aggiungere il kit da balcone sulla stessa fornitura con questa strada.

La casa in affitto. La Comunicazione Unica la presenta l’intestatario del contratto di fornitura, quindi di norma l’inquilino. L’accordo con il proprietario riguarda l’installazione fisica e va gestito a parte, tanto più se il fissaggio prevede tasselli.

La seconda casa. Nulla cambia sul piano della pratica, purché sul punto ci sia una fornitura attiva. Sul piano della convenienza il discorso è diverso, perché l’autoconsumo di una casa usata poche settimane l’anno resta basso.

Il condominio. La pratica verso il distributore riguarda solo te e il tuo contatore. Il rapporto con l’assemblea è una questione separata, che segue le regole del Codice civile: le abbiamo raccolte nella guida al fotovoltaico da balcone in condominio.

Vincoli edilizi. Il Testo Unico sulle rinnovabili (D.Lgs. 190/2024) colloca questi impianti fra le attività libere, quindi niente CILA né SCIA. Restano da verificare i vincoli paesaggistici e i beni tutelati, dove serve il passaggio dalla Soprintendenza.

Il verdetto

Chi installa un kit da balcone in Italia ha davanti l’adempimento più leggero dell’intero mondo fotovoltaico: un modulo telematico, gratuito, senza contratti collegati e senza tempi di attesa che blocchino l’uso dell’impianto. Il Modello Unico, con le sue parti e i suoi allegati, comincia solo dopo la soglia degli 800 W.

Prima di compilare, tre verifiche rapide chiudono la pratica al primo colpo: controlla il nome del distributore in bolletta, tieni sottomano il codice POD e accerta in che fascia cade il tuo kit, perché sopra i 350 W ti servirà la firma di un elettricista abilitato sullo schema unifilare.

Fatto questo, l’unica ottimizzazione che resta è quella che conta davvero: usare l’energia mentre il sole c’è.

Domande frequenti

Quali requisiti servono per usare il Modello Unico fino a 200 kW?

Il decreto MiTE 297 del 2 agosto 2022 chiede cinque condizioni insieme. L'impianto sta presso un cliente finale con un punto di prelievo già attivo, si connette con lavori semplici e non supera 200 kW di potenza nominale. L'energia va al Ritiro dedicato del GSE o è venduta sul mercato, e il punto di connessione non è condiviso con altri impianti di produzione.

Cos'è la Parte III del Modello Unico?

È la comunicazione introdotta dal decreto MASE 223 del 15 luglio 2026 per gli impianti a fonti rinnovabili in attività libera. Si trasmette in via telematica alla piattaforma SUER entro cinque giorni dall'entrata in esercizio, a cura del proponente o dell'installatore delegato. Per gli impianti già in esercizio il decreto concede sei mesi dalla messa a disposizione del modello.

Per un impianto da balcone serve il Modello Unico?

No, sotto gli 800 W la procedura è un'altra e si chiama Comunicazione Unica. L'ha introdotta la delibera ARERA 315/2020/R/eel modificando il TICA, e consiste in un modulo da inviare al distributore di rete della tua zona. Il Modello Unico riguarda gli impianti di potenza superiore, fino al limite dei 200 kW.

Quanto costa presentare la Comunicazione Unica?

La pratica è gratuita: per gli impianti sotto gli 800 W non è previsto alcun corrispettivo verso il distributore. L'unica spesa possibile riguarda la fascia fra 351 e 800 W, dove servono lo schema unifilare e la dichiarazione di conformità firmati da un elettricista abilitato. Chi acquista un kit già certificato spesso riceve parte di questi documenti dal produttore.

Che differenza c'è fra la fascia fino a 350 W e quella fino a 800 W?

Cambiano i documenti da allegare. Fino a 350 W la norma CEI 0-21 inquadra l'impianto come plug and play collegabile a una presa dedicata, quindi bastano il modulo ARERA e un documento d'identità. Fra 351 e 800 W la stessa Comunicazione Unica richiede in aggiunta lo schema unifilare, la dichiarazione di conformità dell'installatore e il regolamento di esercizio previsto dall'allegato G-bis della CEI 0-21.

L'energia che immetto in rete viene pagata?

Per gli impianti sotto gli 800 W no. La procedura semplificata esclude la sottoscrizione di un contratto di dispacciamento, quindi l'energia in eccesso finisce in rete senza remunerazione. La ragione è pratica: i costi di gestione della fatturazione supererebbero i ricavi. Il valore economico di questi impianti sta tutto nell'autoconsumo, cioè nell'energia che usi mentre la produci.

Posso installare due kit sullo stesso contatore?

No. Le regole del distributore ammettono un solo impianto in procedura semplificata per punto di prelievo, e sullo stesso POD non possono coesistere altri impianti di produzione. Se vuoi superare quella potenza la strada diventa il Modello Unico, con la pratica di connessione ordinaria.

Quanto tempo passa prima che la pratica sia chiusa?

Per la Comunicazione Unica il TICA concede al distributore cinque giorni lavorativi dal ricevimento del modulo. In quel termine riprogramma il contatore, censisce l'impianto nel portale GAUDÌ gestito da Terna e ti comunica il codice CENSIMP. Nel frattempo l'impianto può restare in funzione. Per il Modello Unico valgono altri tempi. Il gestore di rete registra i dati in GAUDÌ entro cinque giorni lavorativi dalla Parte II e attiva la connessione entro dieci giorni lavorativi.

Serve la potenza contrattuale di 3 kW per installare un kit da 800 W?

Serve che la potenza disponibile al tuo contatore sia almeno pari alla potenza dell'impianto che colleghi. Con la fornitura domestica tipica da 3 kW il requisito è ampiamente soddisfatto per qualsiasi kit da balcone. La condizione posta dalla delibera ARERA è proprio questa, insieme alla presenza di un contratto di fornitura già attivo su quel punto di connessione.

Sono in affitto: posso presentare la Comunicazione Unica?

La pratica va presentata dal titolare del contratto di fornitura elettrica, quindi in una casa in affitto normalmente è l'inquilino a inviarla. Resta separata la questione dell'installazione fisica, che riguarda il rapporto con il proprietario dell'immobile e va concordata con lui, soprattutto se il fissaggio prevede tasselli o modifiche permanenti.
